4月9日,曹家灘礦業公司122104十米超大采高智能綜采工作面推采至掛網停采位置,僅用時10小時,安全高效完成了掛網任務。
據了解,曹家灘礦業公司122104十米超大采高智能綜采工作面是世界首套10m超大采高智能工作面,該工作面所用設備均為國產智能化新設備。開采工藝、末采工藝與綜放工作面相比有很大程度的不同。在工具材料準備、打錨索、穿鋼絲繩、進網、起網,幾乎所有環節的銜接較綜放工作面均有明顯變化。曹家灘礦業公司領導、機關部室、生產一線區隊到輔助系統員工對10m大采高末采幾乎完全沒有經驗,都是“摸著石頭過河”。
面對世界首套10m超大采高工作面支護、掛網,公司上下迎難而上,多次召開末采工藝研討會,深入分析了可能遇到的各類問題,針對8米高度的登高打錨索、支架頂梁處穿鋼絲繩以及33噸重量的柔性網起吊時鋼絲繩因受力不平行容易斷繩等諸多難題,制定了《122104工作面末采安全技術措施》《122104工作面末采工作流程圖》,將末采各項關鍵工序、人員組織、工具物料安排細化分解到人。
在122104十米超大采高智能綜采工作面推采至剩余16米位置時,曹家灘礦業公司綜采一隊提前將所需柔性網放置到回風超前架指定位置,安排人員提前鋪設3套用于氣動單臂錨桿鉆機所需供風、水管路,并在每10米處所需支護錨桿區域留設了接口,預先鋪設好了掛網所需的鋼絲繩,支架立柱的搖網絞盤也統一安裝到位,對支護過程中的錨桿機、敲幫問頂工具擺放有序,確保支護工用具完好可靠。經過為期半月之久的準備,在確認貫通距離、做好周期性礦壓監測和施工前工程質量控制的基礎上,該隊工作面末采掛網作業于4月9日8點班開始正式。

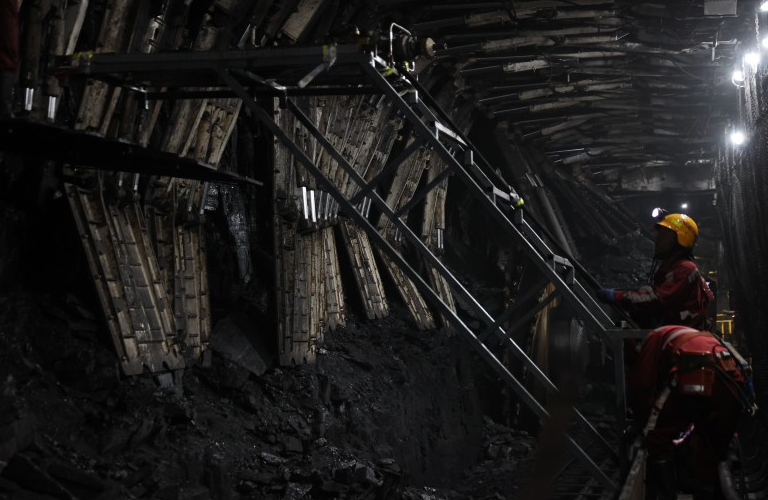

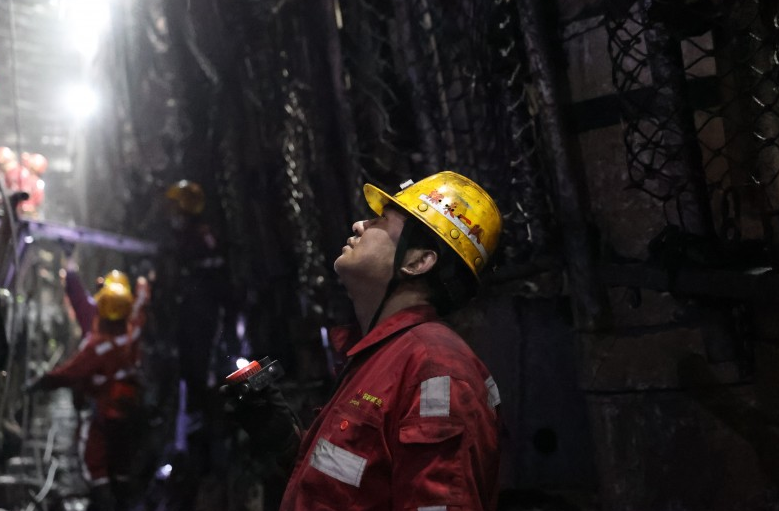

在施工掛網打錨桿期間,曹家灘礦業公司綜采一隊現場保障每處作業前敲幫問頂等安全確認,每架支護有效、密切配合,保證錨索位置準確,呈一條直線;馬蹄環內的鋼絲繩保證環環入扣,螺絲緊固有效,護幫板支撐到位。為了避免運網過程中機尾抹角煤壁對柔性網的摩擦損壞,該隊提前將機尾的路面進行清理整平,以減小拉網時對網片的磨損。據悉,該隊僅用7小時就完成了63根錨索的支護。

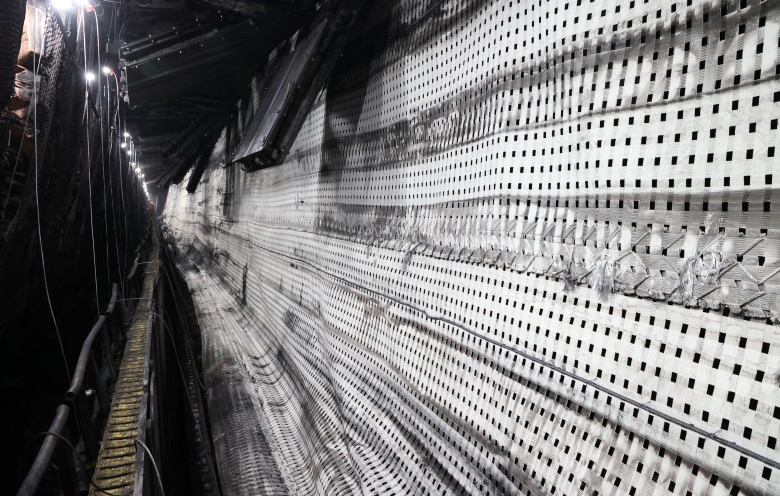

作業現場,該隊精細組織、周密安排,在涉及施工的每一處環節、每一個重點區域都重點盯防,嚴格落實各項操作規范及標準,保證掛網的安全和質量,經過“牽拉鋼絲繩、運送柔性網、展網、掛網、掛鋼絲繩”等一系列流程施工,為122104十米超大采高智能綜采工作面下一步的順利貫通和設備回撤奠定了堅實基礎。(郝成成)
本網原創,未經許可,不得轉載。【注:凡注明“來源:XXX(非今日陜西 www.py367.cn)”的作品,均轉載自其它媒體,轉載目的在于傳遞更多信息,并不代表本網贊同其觀點和對其真實性負責;如因作品內容、版權和其它問題需要同本網聯系的,請在30日內進行。電話:029-87426369】
閱讀:0
人物
HOT CHARACTER
圖匯
HOT PICTURES
熱點標簽
HOT TAGS
每天排名
TOP ARTICLES
7月,正值管道增輸黃金時節,長慶油田輸油二處團員青年擼起袖子,以飽滿的熱情,昂揚的斗志,聚焦全年管輸生產任務目標,積...
